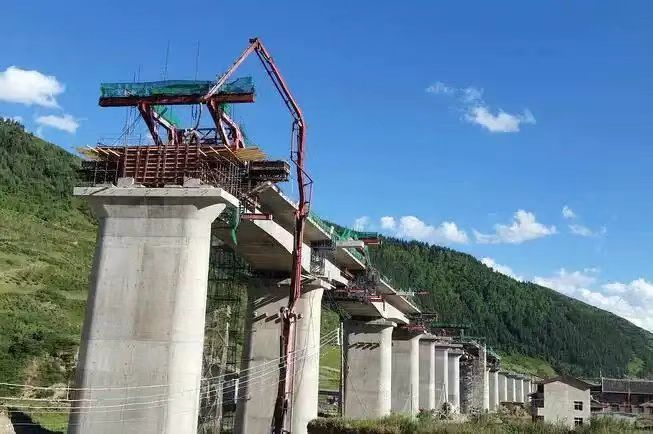

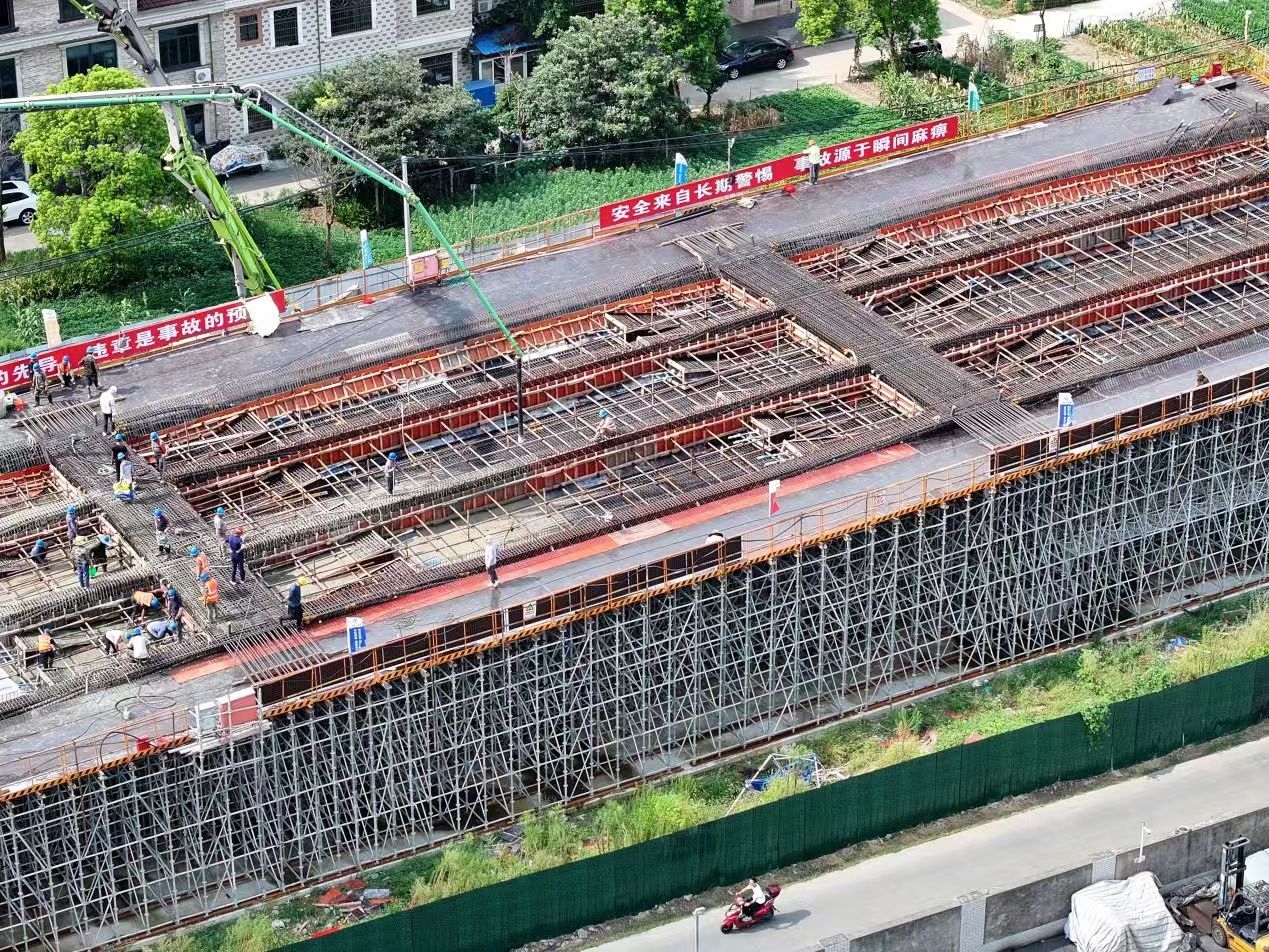

桥梁上部构造浇注施工容易出现的问题
桥梁上部构造浇注施工容易出现的问题

1、负弯矩钢绞线穿束困难
【后果】钢绞线无法正常穿束,为强行施工易造成梁顶板开槽破损,出现“开膛破肚”现象,破坏梁体结构完整性,损伤主体混凝土。
【原因分析】
(1)波纹管接头脱开、密封不严,混凝土浆液渗入孔道,造成内部堵塞。
(2)波纹管管壁破损漏浆,或施工过程中被踩踏、挤压变形瘪陷,导致孔道不通。
【措施】
(1)使用波纹管作为索管的,管材必须具备足够的承压强度和刚度。有破损管材不得使用。波纹管连接应根据其号数,选用配套的波纹管。连接时两端波纹管必须拧至相碰为止,然后用胶布或防水包布将接头缝隙封闭严密。
(2)浇筑混凝土时应保护预应力管道,不得碰伤、挤压、踩踏。发现破损应立即修补。
(3)浇筑混凝土开始后,在其初凝前,应用通孔器检查并不时拉动疏通;如采用预置预应力束的措施,则应时时拉动预应力束。在混凝土浇筑结束后再进行一次通孔检查。如发现堵孔,应及时疏通。
(4)确认堵孔严重无法疏通的,应设法查准堵孔的位置,凿开该处混凝土疏通孔道。
(5)如不能采用凿开混凝土的办法恢复堵孔的预应力而不得不将其废弃,则可起用备用预应力管道或与设计商量采用其他补救措施。
2、负弯矩预应力张拉不符合要求
【后果】钢绞线各束受力不均匀、张拉应力不达标,导致梁体整体受力失衡,产生残余应力,易引发梁体变形、开裂,影响结构承载安全。
【原因分析】
(1)张拉施工未严格遵循设计及规范要求,随意更改张拉参数。
(2)张拉持荷时间不足,未满足规范稳压时长要求。
(3)张拉升压速度过快,未分级匀速张拉,张拉行程随意把控,应力与伸长值不匹配。
【措施】
(1)严格按技术交底或专项施工方案确定的张拉程序施工,任何人不许随意变动。
(2)在施工方案或技术交底中,要确定张拉原则及具体作法,如当确定要采取“分级、同步张拉”原则时,就要规定:将张拉应力从0→σ0→σk分成若干级的升压阶梯,是否单端张拉或两端张拉,单端张拉分次倒顶应根据确定千斤顶行程、钢绞线有效长度、理论伸长值等,预算倒顶次数。若两端同时升到某一个阶梯时,测量一次预应筋伸长值,当两端伸长值相差较大时,可通过适当调整油缸进油的方法,使两端伸长值基本相等。这样,逐级的随着应力逐渐增大,而伸长值也随差相应增加,使整个张拉过程中,应力和伸长值相应的处于均衡稳定的变化状态。
(3)张拉时,要统一操作信号,同步进行,遇有问题,及时处理。
(4)首件施工技术及施工负责人应在现场加强督导。
3、支架基础处理不到位
【后果】支架基础不均匀沉降、局部下沉,导致支架整体变形、偏位,现浇梁体出现沉降裂缝、线形偏差,严重时引发支架失稳、坍塌安全事故。
【原因分析】
(1)支架基础未按规范整平、压实,原有土层松软、承载力不足,未进行换填硬化处理。
(2)基础表面杂物、浮土未清理干净,垫层铺设厚度不足、材质不合格,整体刚度不均匀。
(3)基础施工未分层验收,隐蔽工程管控缺失,局部薄弱区域未及时整改。
【措施】
(1)支架施工前对基础场地彻底清理,清除浮土、杂物、软弱土层,对松软区域进行换填、夯实处理。
(2)按方案要求铺设碎石、混凝土垫层,保证基础平整、坚实,整体承载力满足支架受力要求。
(3)基础施工完成后进行承载力验收,验收合格后方可进行支架搭设作业。
4、支架基础未设排水或排水设置不当
【后果】场地积水浸泡支架基础,导致土层软化、承载力下降,引发基础沉降、支架倾斜、变形,造成梁体现浇变形、开裂,危及支架施工安全。
【原因分析】
(1)施工前未规划场地排水系统,支架基础周边未设置排水沟、集水井。
(2)排水坡度设置不合理,排水沟槽堵塞、不畅,积水无法及时排出。
(3)雨天施工未做好临时排水防护,积水长期浸泡基础土体。
【措施】
(1)支架搭设前完善场地排水设计,在基础周边设置环形排水沟、集水井,保证排水通畅。
(2)合理设置场地排水坡度,定期清理排水沟槽杂物,防止堵塞积水。
(3)雨天加强现场巡查,及时排除积水,严禁积水浸泡支架基础。
5、支架搭设不规范
【后果】支架整体稳定性、承载力不足,出现杆件松动、变形、倾覆,造成梁体模板变形、混凝土错台、开裂,严重引发支架坍塌事故。
【原因分析】
(1)支架立杆、横杆间距不满足方案要求,间距偏大,整体受力体系不合理。
(2)扫地杆、剪刀撑、抱箍等加固构件缺失或设置不规范,支架整体整体性差。
(3)杆件搭接长度不足、扣件紧固力矩不够,存在松动、虚接现象。
(4)施工人员未按专项方案搭设,随意更改搭设参数,现场管控不到位。
【措施】
(1)严格按照专项施工方案搭设支架,严控立杆、横杆步距、间距,严禁随意更改搭设参数。
(2)规范设置扫地杆、剪刀撑、横向加固体系,保证支架整体稳定性。
(3)搭设完成后对扣件紧固度、杆件搭接长度全面检查,验收合格后方可进入下道工序。
(4)搭设前开展专项技术交底,明确施工标准,加强现场全过程监督。
6、支架预压吨位不足,未分级预压
【后果】支架非弹性变形、基础沉降未完全消除,现浇梁体成型后出现线形下沉、平整度超标、结构挠度偏大,梁体产生裂缝。
【原因分析】
(1)预压荷载计算不准确,预压吨位不足,未达到规范及方案要求。
(2)未采用分级加载、分级卸载方式,一次性加载造成支架局部受力集中、变形不均。
(3)预压观测时长不足,未全面记录沉降数据,未彻底消除支架及基础塑性变形。
【措施】
(1)精准计算梁体自重及施工荷载,按规范要求足额配置预压荷载,保证预压吨位达标。
(2)严格执行分级加载、分级卸载工艺,逐级施加荷载,每级加载完成后静置观测。
(3)全程做好沉降观测记录,待沉降稳定、变形消除后,方可卸载、调整模板标高。
7、现浇梁模板局部缺陷
【后果】梁体混凝土成型后表面平整度差、错台、翘曲、边角不规整,外观质量超标,局部变形导致梁体线形偏差。
【原因分析】
(1)模板表面凹凸不平、破损、变形、清理不干净,存在杂物、锈迹。
(2)模板拼接缝隙过大、错台,加固不牢固,浇筑过程产生变形、移位。
(3)脱模剂涂刷不均匀、漏刷或涂刷过厚,造成混凝土表面色差、粘模。
【措施】
(1)模板安装前全面检修、打磨、清理,淘汰破损、变形严重的模板,保证板面平整光洁。
(2)严控模板拼接精度,缝隙封堵密实,加固牢靠,杜绝模板错台、跑位。
(3)均匀涂刷合格脱模剂,无漏刷、积油,保障混凝土成型外观质量。
8、混凝土表面缺陷(蜂窝、麻面、漏筋、空洞、漏浆)
【后果】混凝土密实度不足、表层缺损,保护层厚度不够,钢筋外露锈蚀,结构耐久性下降,局部受力薄弱,易产生裂缝、破损,影响结构安全。
【原因分析】
(1)钢筋布置密集、模板空间狭小,振捣不到位、漏振、欠振,混凝土填充不密实。
(2)模板拼接不严、加固不牢,浇筑过程漏浆、跑模,造成砂浆流失、骨料外露。
(3)混凝土坍落度不合适、和易性差,骨料与砂浆分离,浇筑成型质量差。
(4)保护层垫块缺失、移位,钢筋贴模,导致漏筋缺陷。
【措施】
(1)优化浇筑及振捣工艺,细化振捣分区,采用小型振捣设备,杜绝漏振、欠振。
(2)加强模板封堵与加固,严防漏浆、跑模,浇筑前全面检查模板密封性。
(3)根据工况调整混凝土坍落度,保证和易性、流动性满足施工要求。
(4)规范布置保护层垫块,固定牢固,防止钢筋移位贴模。
9、混凝土表面裂缝
【后果】混凝土表面及内部产生贯通或非贯通裂缝,造成结构渗水、钢筋锈蚀,降低梁体整体强度、刚度和耐久性,影响桥梁使用寿命。
【原因分析】
(1)混凝土养护不及时、养护时长不足,表面水分蒸发过快,产生干缩裂缝。
(2)混凝土水灰比过大、骨料含泥量超标,收缩变形大,易产生收缩裂缝。
(3)温差变化大,未采取温控措施,产生温度应力裂缝。
(4)支架、模板沉降变形不均,混凝土受力产生结构性裂缝。
【措施】
(1)混凝土初凝后及时覆膜、洒水养护,保证养护周期,严控内外温差。
(2)优化混凝土配合比,严控原材料质量,减小混凝土收缩变形。
(3)严控支架、模板施工质量,消除不均匀沉降引发的结构裂缝。
(4)高温、低温天气采取专项温控、保湿措施,避免温差、干缩裂缝。
10、预应力孔道堵塞
【后果】预应力钢绞线穿束困难、无法穿束,后期压浆无法正常施工,孔道空洞、不密实,预应力筋锈蚀,预应力损失偏大,梁体受力不满足设计要求。
【原因分析】
(1)波纹管安装破损、接头封堵不严,浇筑混凝土时砂浆渗入孔道造成堵塞。
(2)孔道安装后未及时封堵管口,杂物、渣土落入孔道内部。
(3)波纹管固定不牢,浇筑过程移位、变形、挤压塌陷,造成孔道不通。
【措施】
(1)波纹管安装前检查完整性,破损管材严禁使用,接头位置严密封堵固定。
(2)孔道安装完成后及时封堵两端管口,防止杂物、混凝土浆液进入。
(3)加密波纹管固定点位,浇筑过程专人看护,防止管材移位、挤压变形。
11、压浆不密实
【后果】预应力孔道存在空隙、空洞,浆体不饱满,预应力筋长期暴露易锈蚀,降低预应力体系耐久性,造成预应力应力损失,影响梁体结构受力安全。
【原因分析】
(1)压浆浆液配比不合理、稠度不合格,浆液流动性差、沉淀离析。
(2)压浆压力不足、稳压时间不够,未做到饱满稳压压浆。
(3)孔道排气不畅,内部残留空气,形成空洞、空隙。
(4)压浆顺序不当,未按规范从低点进浆、高点排气。
【措施】
(1)严格按配比配制压浆浆液,严控水胶比、稠度,保证浆液均匀、无离析、沉淀。
(2)规范控制压浆压力、稳压时长,待高点出浓浆、无气泡后封堵稳压。
(3)提前检查孔道通畅情况,保证排气孔通畅,杜绝孔道残留空气。
(4)严格遵循低点进浆、高点排气的压浆工艺,保证孔道压浆饱满密实。
12、混凝土养护龄期不到、强度不足拆模或拆模方法不正确,造成混凝土缺棱掉角
【后果】混凝土边角破损、缺棱掉角,构件外观破损,局部混凝土受损、表层疏松,降低结构保护层效果,易引发钢筋锈蚀,影响构件整体质量。
【原因分析】
(1)混凝土养护时间不足,未达到规范拆模强度强行拆模,混凝土表层强度不足易破损。
(2)拆模工序混乱、野蛮拆模,暴力敲击、硬撬模板,磕碰混凝土边角。
(3)边角模板粘连严重,未合理松动直接拆除,造成边角混凝土脱落。
【措施】
(1)严格把控混凝土养护龄期,根据同条件试块强度判定拆模时间,严禁提前拆模。
(2)规范拆模工艺流程,遵循先支后拆、后支先拆原则,轻拆轻放,杜绝野蛮施工。
(3)模板粘连部位提前松动处理,缓慢拆除,做好边角防护,避免磕碰破损。
13、预埋筋位置不准确
【后果】钢筋偏移、错位、保护层超标,后续衔接构件安装偏差大,结构受力不符合设计要求,钢筋锚固性能不足,影响结构连接整体性与安全性。
【原因分析】
(1)预埋钢筋放样、定位不准确,放线偏差较大。
(2)预埋筋固定不牢固,混凝土浇筑、振捣过程受外力挤压、扰动移位。
(3)现场施工管控不到位,浇筑过程未及时复核、校正钢筋位置。
【措施】
(1)精准放样定位,严格按照设计坐标、间距布设预埋钢筋,做好标识复核。
(2)采用可靠固定措施加固预埋筋,防止浇筑振捣过程移位、偏位。
(3)混凝土浇筑全过程专人看护,随时复核钢筋位置,发现偏差及时校正整改。
