混凝土结构由于材料及施工等原因,或者后期需要维修改造,经常出现强度严重不足等质量问题影响结构安全,必须采取加固处理。置换混凝土加固法是最适合局部加固的处理方案,该方案加固后能恢复原貌,不改变空间大小,不影响后续使用。

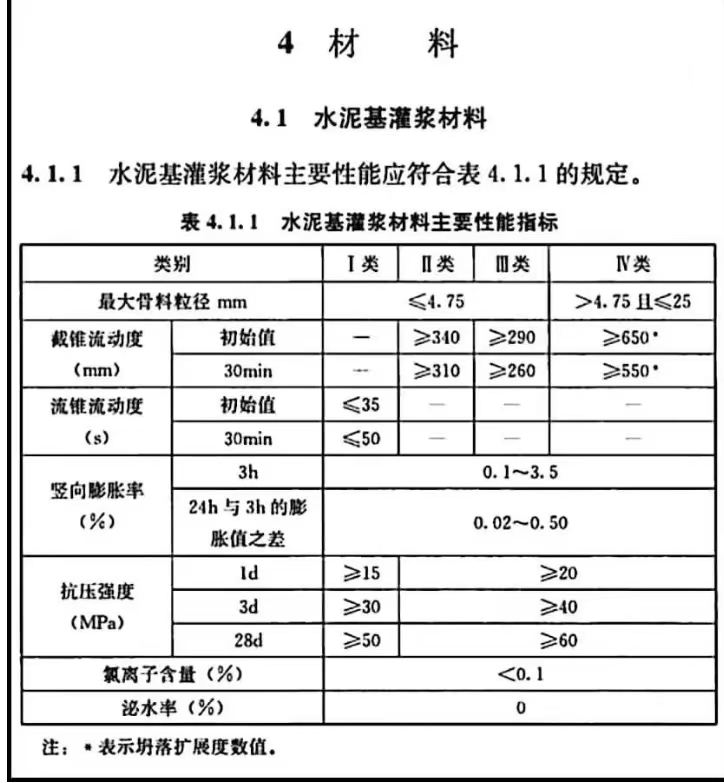

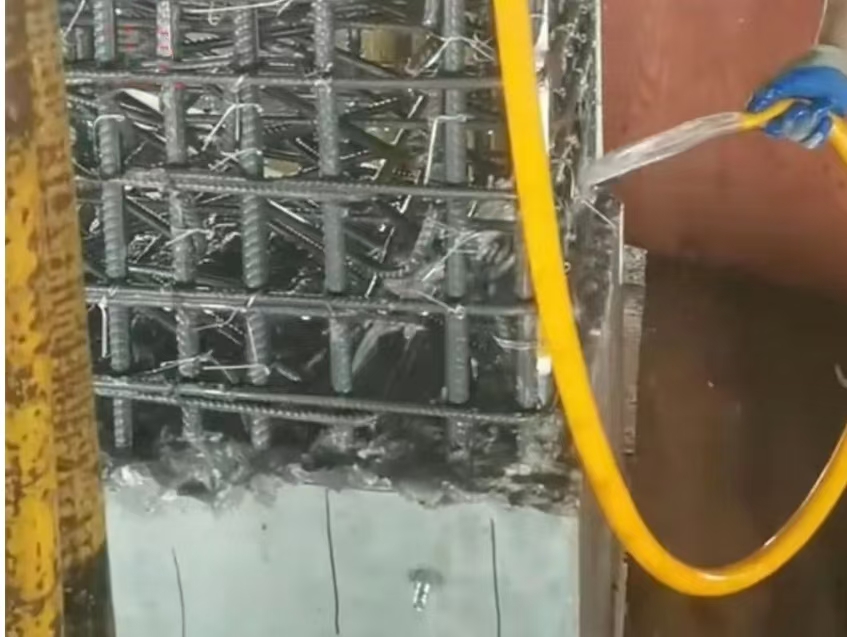

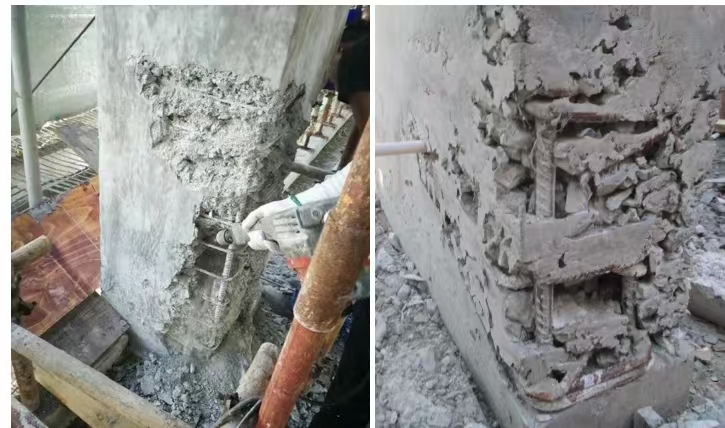

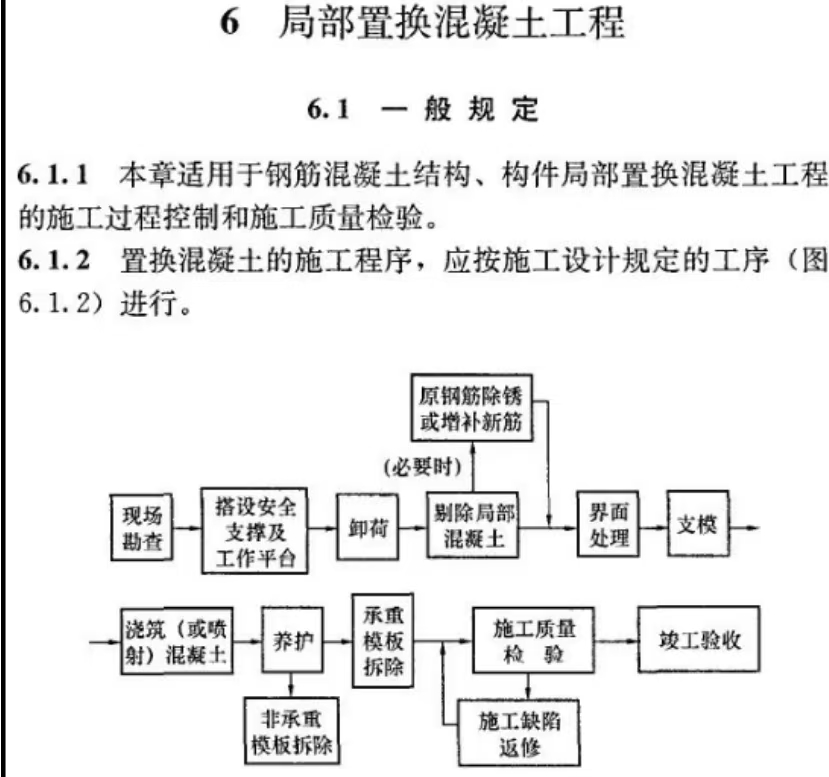

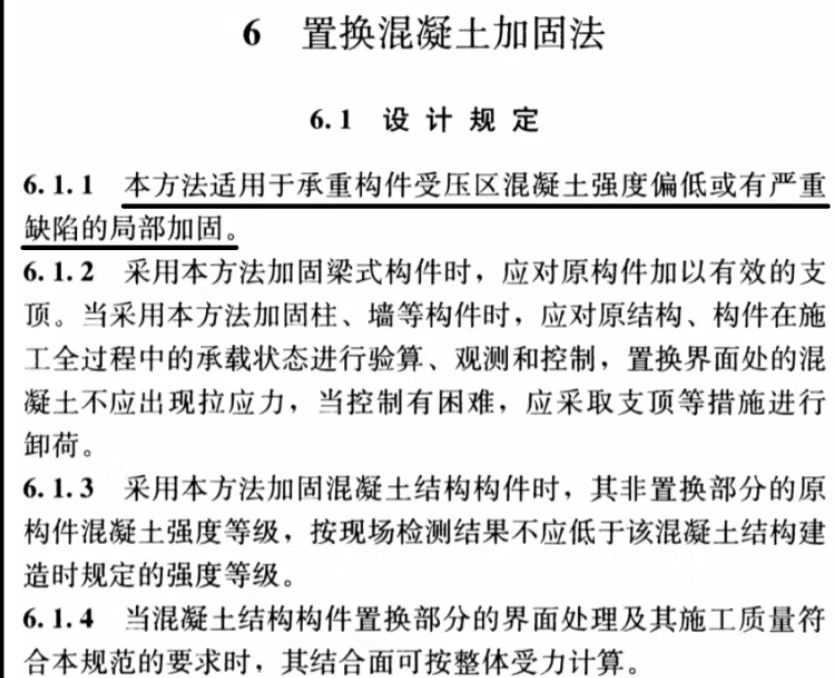

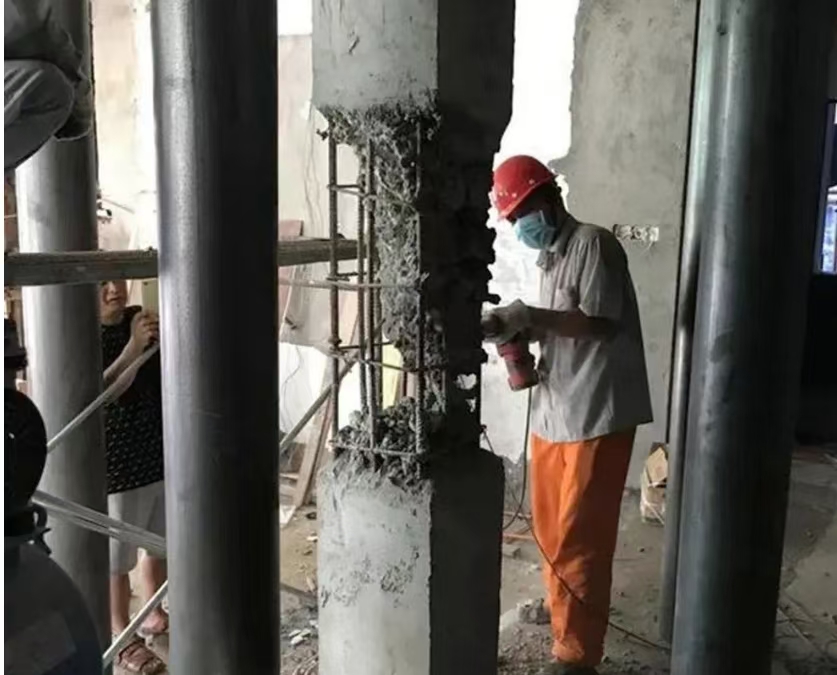

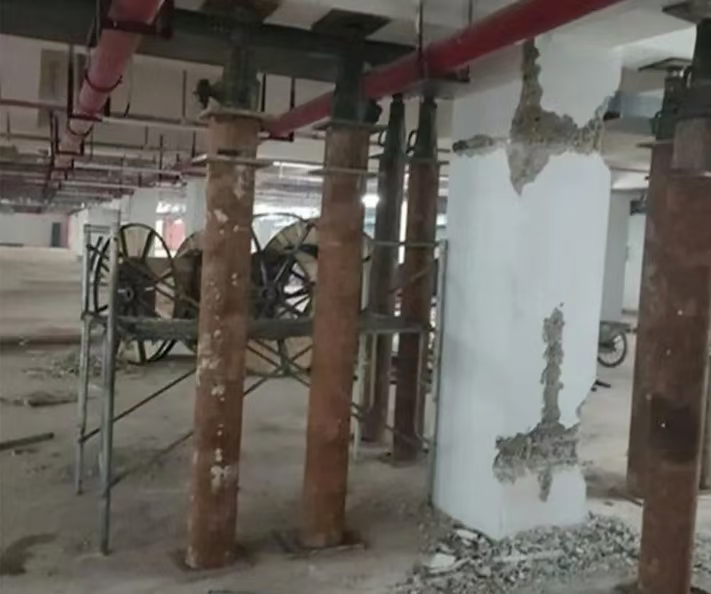

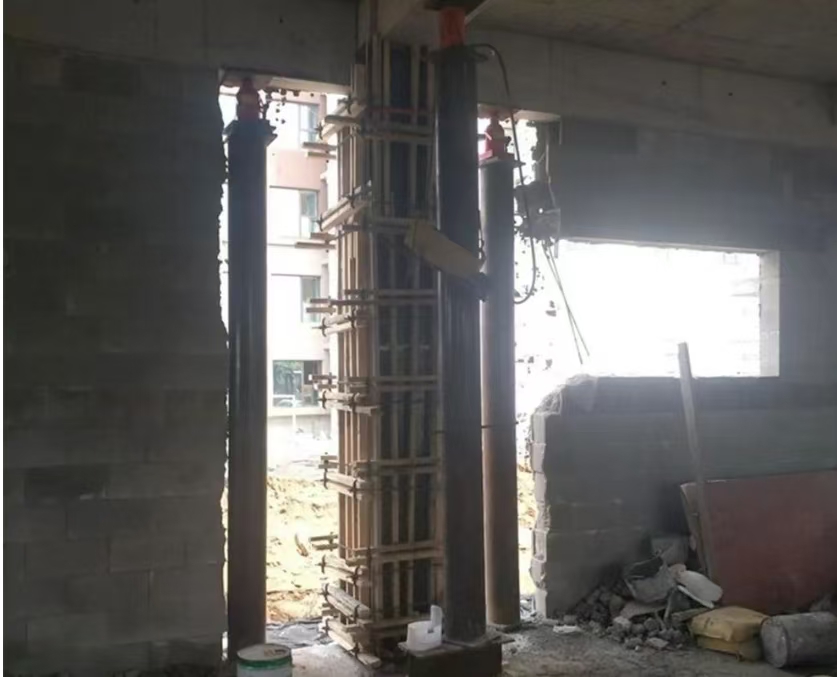

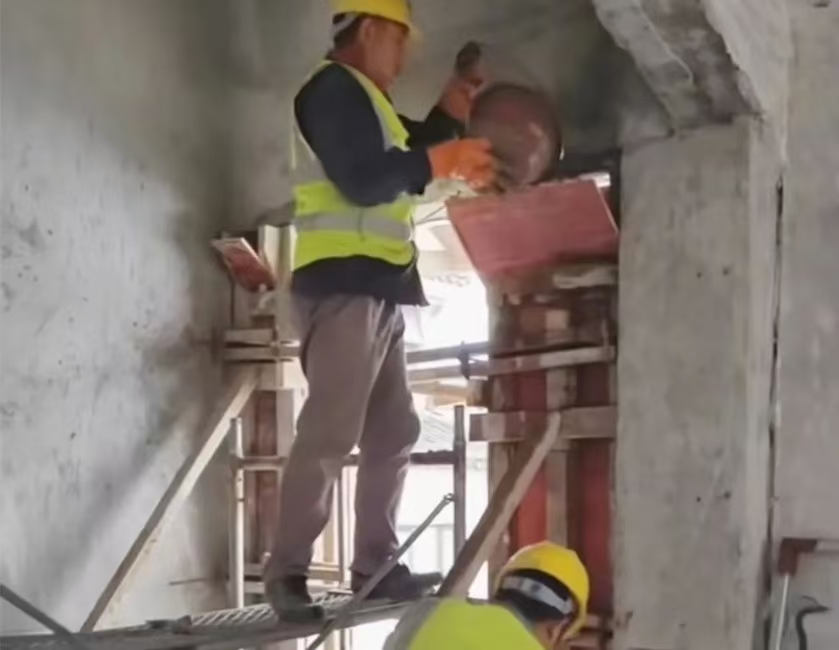

严重强度不足 方案依据《混凝土结构加固设计规范》GB50367 材料依据《水泥基灌浆材料应用技术规范》GB/T50448 施工依据《建筑结构加固工程施工质量验收规范》GB50550 针对混凝土严重强度不足或质量缺陷的局部加固,“置换混凝土加固法”顾名思义,是将强度差缺陷大的劣质混凝土挖除,用强度高性能好的优质混凝土置换,达到恢复结构承载力的加固方案。具体说明依据《混凝土结构加固设计规范》GB50367: 《混凝土结构加固设计规范》GB50367 置换混凝土加固法所用的特种混凝土,即:加固灌浆料,应兼具良好的力学性能和施工性能,由专业化工厂按一定配合比生产预混料,在使用地点按比例加水或配套组分拌合使用,性能要求及验收标准依据《水泥基灌浆材料应用技术规范》GB/T50448: 《水泥基灌浆材料应用技术规范》GB/T50448 基于规范要求,加固灌浆料应指标合格、性能优越,预混料由高标号水泥、掺合料、外加剂及特制骨料等组成,具有大流动度、早强、高强、高耐久性及无收缩等特性。 加固灌浆料 置换混凝土加固工程关乎结构安全,除了严格要求灌浆材料性能之外,更要严格控制施工工艺,施工流程及验收标准依据《建筑结构加固工程施工质量验收规范》GB50550: 《建筑结构加固工程施工质量验收规范》 GB50550 基于规范程序,简单梳理四个关键步骤:支撑卸荷→剔凿清理→支模灌浆→拆模养护,以承重柱置换混凝土加固施工为例来看一下: 支撑卸荷通常采用配置压力表的千斤顶,卸荷点位置、卸荷力值及顺序等应符合设计规定及技术方案要求,卸荷过程应全程监控,保证被卸荷结构及其相关结构的安全。 支撑卸荷 充分剔除缺陷混凝土并露出钢筋,注意不得损伤钢筋及无需置换的混凝土,新旧混凝土结合面应充分凿毛。 剔凿 灌浆前应清除碎石、粉尘或其他杂物,并应湿润混凝土基层表面。 清理 支模 灌浆料具有大流态自密实特性,灌入模板内的过程中,可适当敲击模板,消除模板表面气泡,且使填充更密实。 灌浆 拆模养护 施工完毕及时申请验收,依据规范对强度、尺寸偏差、新旧混凝土结合面质量及钢筋保护层厚度等抽样检验。
