混凝土裂缝无痕修复防护技术体系

裂缝无痕修复防护技术,从精准检测评估开始,以检测为基础,应用新材料和新技术,在对裂缝进行牢固修补的同时,美化外观,无修复痕迹,且对周围部位进行二次防护,减少再次开裂可能性。

治、防一体

裂缝修复防护方案,原则上本着既要恢复工程的防护性、提高耐久性,又要考虑结构的安全性及美观性。

裂缝受多种因素影响而产生,但是无论是何种因素引起的,从整个混凝土结构来看,裂缝部位都是脆弱的,裂缝周围也是整个结构的薄弱部位,已修补好的裂缝周围极易产生新裂缝,对结构造成新破坏,所以建议不仅要对裂缝进行耐久性的修补,也要对周围的混凝土进行耐久性的防护,防止裂缝的再次产生。

0.2mm以下裂缝

1、喷涂基面自愈剂

2、用表面修补砂浆进行修复

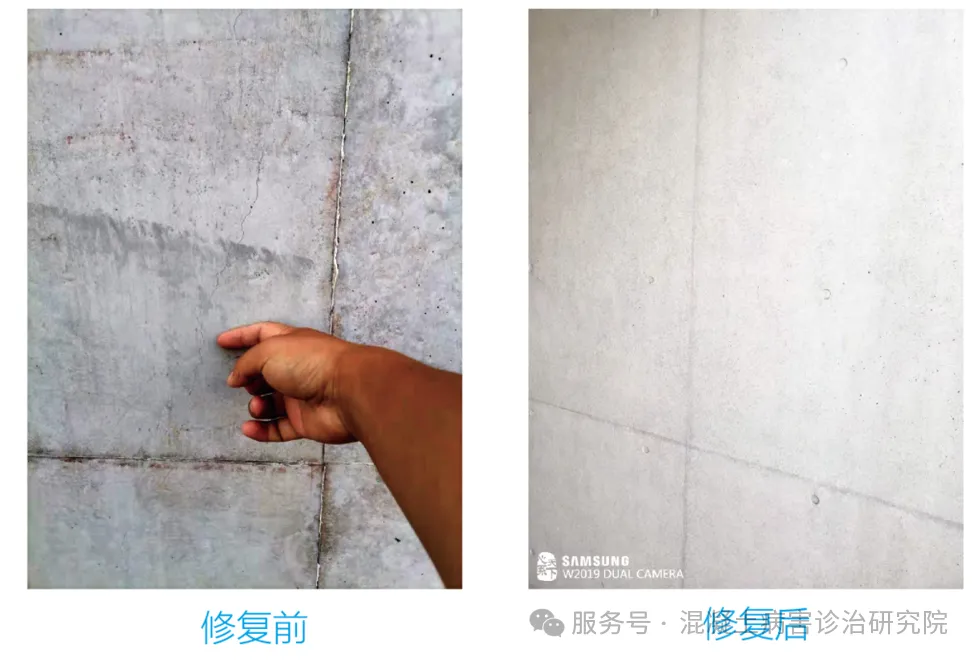

3、对基面打磨并进行修复

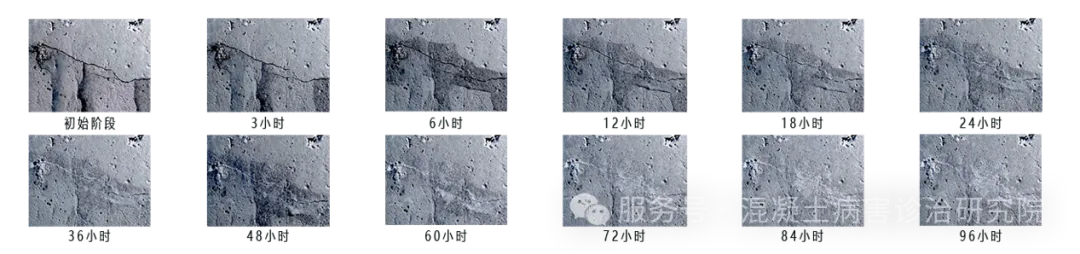

裂缝自愈效果

0.2mm以上裂缝

1、观测裂缝:

正确观测裂缝宽度并统计出裂缝总长度,为施工做准备;

2、基层清理

对裂缝进行清洁:用钢丝刷或吹风除尘清理机清理裂缝内松动的各种残渣,裂缝内需保持干燥、清洁、密实、质地均一,方可施工。确保操作安全,确认操作范围(气温低于5度或高于40度请勿施工)。

3、喷涂混凝土基面自愈剂

(1)基面冲洗及润湿,用高压水枪冲洗基面,将表面的浮浆和油污脱模剂去除,兼做润湿基面,使基面呈饱和面干状态;基面可以潮湿,但如果存有明水,必须用干净的干布擦拭。

(2)基面表层无明水时喷涂基面自愈剂,喷涂时,速度需缓慢、均匀,基面需达到充分润湿状态,吸收过快部分需进行补喷;

(3)洒水,当材料被吸收后立即进行洒水,目的是让材料充分渗透。

(4)当水被吸收后,基面无明水后,喷涂第二遍材料。

(5)为了加快材料的渗透,均匀低压洒水。

4、裂缝修补

待表面干燥后,对裂缝进行耐久性修补。(荷载结构选用柔性材料,避免变形开裂),根据裂缝大小选用合适的注浆材料对裂缝进行封堵。

5、基层防护

用色差调整材专用面漆对基面进行防护,使其与原有混凝土融为一体,无修复痕迹。

较大裂缝处理

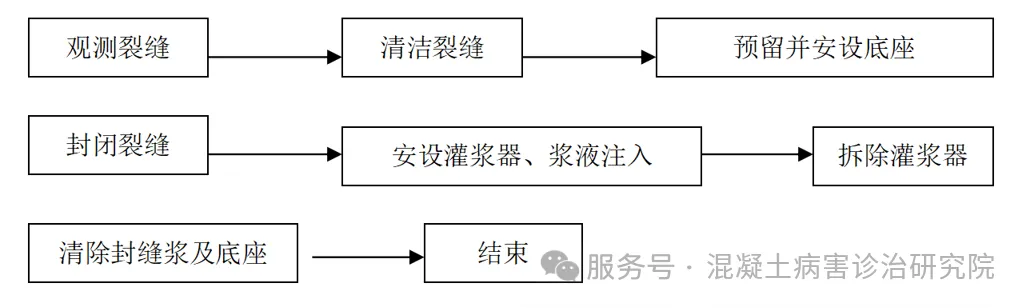

总体施工步骤

1、基层处理:

        清除裂缝表面的灰尘、油污,必要时用酒精清洗并保证裂缝基层的干燥、畅通,如有涂层需要彻底打磨掉涂层,再用气泵清理裂缝,施工时一定要保证裂缝干燥,勿用水冲刷裂缝,如需用高压水冲洗,需要等裂缝干燥后再进行施工;

2、确定注入口:

        按10~20cm距离设置设一个注入口。注入口位置要尽量设置在裂缝较宽、开口较通畅或开叉的部位,注入口的位置应根据裂缝宽度大小适当调整注入口的间距,裂缝较大时注入口间距可适当延长,反之缩小间距;

3、配封缝胶:

        封缝胶按照甲:乙=2:1的比例均匀搅拌,夏天封缝胶初凝时间为5 分钟,因此要现配现用,每次配量不宜过多,如封缝胶有凝固现象,应废弃处理;

4、封闭裂缝:

        将配好的封缝胶,沿裂缝表面涂刮,宽度约为3-5cm,留出注入口。主裂缝周围有细小的龟裂缝时,细小的裂缝也须同时封闭,以防止灌浆树脂流出;检查裂缝上封缝胶有无沙眼、气泡,如有可在其上再涂一次(注:最好将底座等预先粘在注入口,待干燥后再封闭裂缝。)

5、安设底座:

        用封缝胶将底座粘于注入口上,底座粘牢的同时保证注入咀的畅通(底座平面上的四个锚孔应饱满、注入孔的位置肉眼可见裂缝);

6、配灌浆树脂:

        待裂缝封闭完成,封缝胶终凝后(夏1小时,冬季3小时以上),检查裂缝封闭的密闭性,涂刷泡沫水,用气筒或软管在底座位置打气,观察相邻底座是否通畅、有无漏气情况。确认可以灌注后,用电子秤或量杯按照比例配好树脂搅拌均匀,每次配量以不超过500ml为宜,防止树脂固化过快;

7、安设灌浆器:

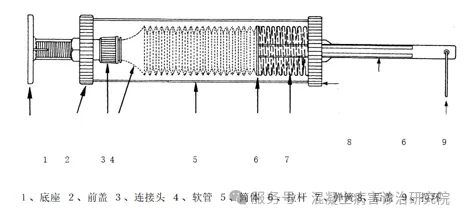

        将配好的灌缝树脂注入软管中,再将软管安设在灌浆器内,把灌浆器旋紧于最端头的底座上,立面施工时从最低位的底座自下而上开始注浆;

8、灌浆:

        松开灌浆器弹簧,确认注入状态,等相邻的底座返浆后确认本段裂缝已灌满(如树脂不足可补充继续注入),取下灌浆器,用堵头堵住已灌注的底座。从第二个底座灌浆到第三个底座返浆,一次类推,逐个逐段的将整条裂缝灌注饱满。

        判断是否灌注饱满的两个标准:

(1)相邻的底座返浆;

(2)若0.6Mpa压力下稳压2分钟仍不明显进胶,可认为已将微细缝隙充填密实。

9、拆除灌浆器:

        待整条裂缝灌注饱,拆除灌浆器,

10、点胶:

        地面灌注时,30分钟后用软管再次对注入口点胶,确保树脂初凝前底座上部胶液饱满;

11、清洗灌浆器:

        灌浆结束后用酒精清浸泡并清洗灌浆器,以便下次使用,切不可用其他稀料清洗;

12、基层复原:

        48小时后待树脂固化后敲掉底座及堵头,清除封缝胶,必要时可用打磨机对表面封缝胶进行打磨。
